はじめに

プロジェクトでは、課題管理表やリスク管理表を作成しても、実際の対応につながっていないことがあります。

たとえば、次のような状態です。

  • 課題とリスクが同じ管理表に混在している
  • 課題名だけが登録され、原因や影響が分からない
  • 担当者や期限が設定されていない
  • 対応中のまま長期間更新されていない
  • リスクを登録したものの、予防策や監視方法が決まっていない
  • 定例会や週次報告のたびに管理表を読み直している

こうした管理業務にAIを活用すると、情報の整理や確認作業を効率化できます。

ただし、AIに課題管理やリスク管理を任せきりにすることはできません。AIは、候補の洗い出しや分類、対応策のたたき台作成には役立ちますが、重要度の判断、担当者の決定、関係者との合意形成はPMが行う必要があります。

本記事では、AIを使って課題管理・リスク管理を効率化する具体的な手順と、PMが確認すべきポイントを解説します。

課題・リスク・ToDoの違いを最初に整理する

AIを課題管理に活用する前に、「課題」「リスク」「ToDo」の違いを明確にしておく必要があります。

課題とは

課題とは、すでに発生している問題です。

たとえば、次のような内容が課題に該当します。

  • 要件定義書の承認が遅れている
  • テスト環境の準備が完了していない
  • 外部ベンダーからの回答が来ていない
  • 担当者が決まっていない作業がある
  • 関係者間で仕様変更の扱いが合意されていない

課題はすでに発生しているため、対応方針、担当者、期限を決めて、解決まで追跡します。

リスクとは

リスクとは、まだ発生していないものの、将来発生する可能性がある不確実な事象です。

たとえば、次のような内容です。

  • 要件変更が増え、開発期間が不足する可能性がある
  • キーメンバーの負荷が高まり、レビューが遅れる可能性がある
  • テスト工程で重大不具合が集中する可能性がある
  • 外部ベンダーの納品が遅れる可能性がある

リスクに対しては、発生を防ぐための予防策と、発生した場合の対応策を準備します。

ToDoとは

ToDoとは、課題の解決やリスクの予防のために実施する具体的な作業です。

たとえば、「要件定義書の承認が遅れている」という課題に対しては、次のようなToDoを設定します。

  • 未回答の指摘事項を一覧化する
  • 顧客責任者に承認予定日を確認する
  • 後続工程への影響を整理する
  • 必要に応じてスケジュール変更案を作成する

課題は問題、リスクは将来の可能性、ToDoは実際に行う作業です。

この区別が曖昧なままAIに依頼すると、AIの出力にも課題、リスク、ToDoが混在しやすくなります。

課題・リスク・ToDoの違い

種類 状態 管理目的 主な対応 具体例
課題 すでに発生している問題 問題を解決まで追跡する 原因や影響を整理し、担当者・期限・対応方針を決める 要件定義書の承認が予定日を過ぎても完了していない
リスク まだ発生していない不確実な事象 発生を予防し、発生時の影響を軽減する 発生可能性と影響度を評価し、予防策・発生時対応策を準備する 要件変更が増加し、開発期間が不足する可能性がある
ToDo これから実施する具体的な作業 必要な作業を確実に完了させる 作業内容・担当者・期限・完了条件を明確にする 顧客責任者に承認予定日を確認する

AIが課題管理・リスク管理で支援できること

AIは、課題やリスクに関する最終判断よりも、情報整理やたたき台作成に向いています。

主に次の作業を支援できます。

課題・リスク候補の洗い出し

プロジェクトの目的、工程、体制、制約条件、マイルストーンなどをAIに伝えることで、想定される課題やリスクの候補を出せます。

PM一人では気づきにくい、品質、運用、外部ベンダー、要員、契約、移行などの観点を補えることがあります。

ただし、AIが出した候補には、今回のプロジェクトに該当しない一般論も含まれます。すべてを管理表へ登録するのではなく、実際に管理すべき内容をPMが選別します。

曖昧な課題内容の整理

課題管理表には、次のような曖昧な表現が登録されがちです。

  • 調整中
  • 確認が必要
  • 仕様未確定
  • 対応検討中
  • 顧客回答待ち

このままでは、何が問題なのか、どのような影響があるのかが分かりません。

AIに次の観点で整理させると、課題内容を具体化できます。

  • 何が起きているのか
  • いつから発生しているのか
  • どの工程や成果物に影響するのか
  • 誰の判断や対応が必要なのか
  • 放置すると何が起きるのか
  • 現在、何が未確認なのか

AIには、分からない部分を推測で補わず、「確認事項」として出力するよう指示することが重要です。

原因・影響・対応策の整理

一つの課題文には、原因、影響、対応策が混ざっていることがあります。

たとえば、次の文章です。

顧客からの回答が遅れているため設計作業が進まず、担当者が再度確認する。

この文章は、次のように分解できます。

  • 課題:顧客からの回答が予定日までに得られていない
  • 影響:設計作業を開始できない
  • 対応策:顧客責任者へ回答予定日を確認する
  • ToDo:担当者が顧客へ再確認する
  • 確認事項:回答期限、後続工程への影響、エスカレーション要否

AIを使うと、このような情報の分解を短時間で行えます。

期限切れ・放置課題の抽出

課題管理表をAIに読み込ませ、次の条件に該当する項目を抽出させることもできます。

  • 期限を過ぎている
  • 最終更新日から一定期間が経過している
  • 担当者が未設定
  • 対応方針が未記入
  • 次回確認日が未設定
  • 対応中のまま長期間変化がない
  • 判断待ちのまま期限が決まっていない

期限切れ課題と放置課題は同じではありません。

期限切れ課題は、設定された期限を過ぎている課題です。一方、放置課題は、期限内であっても長期間更新されていない、または次の行動が決まっていない課題です。

AIによる抽出後は、実際に対応が止まっているのか、単に管理表の更新が漏れているだけなのかをPMが確認します。

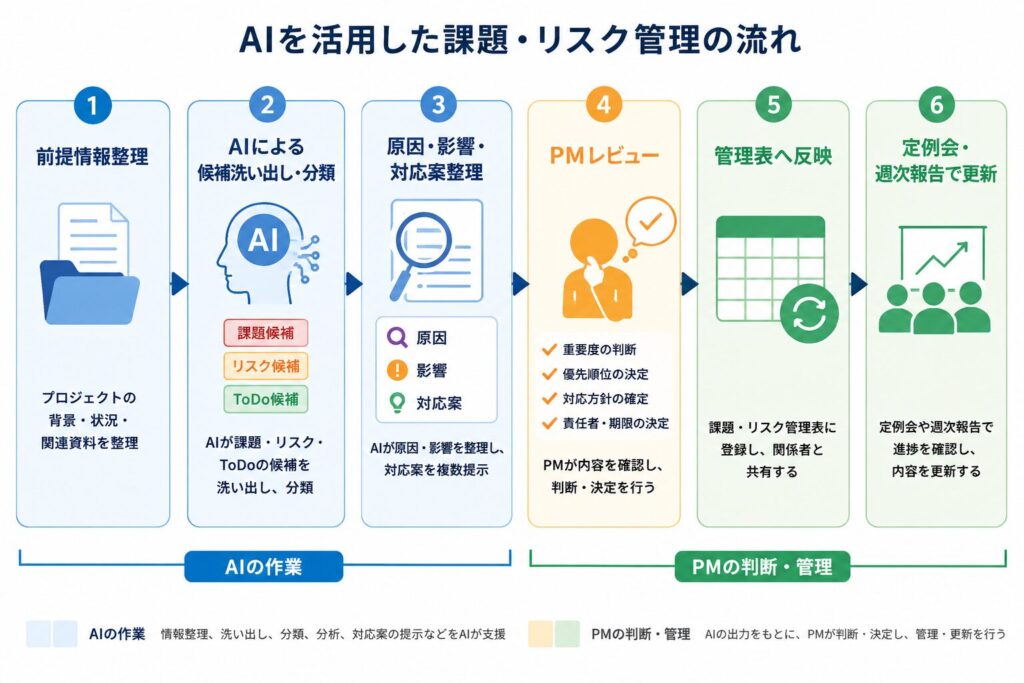

AIを使った課題管理の実践手順

AIで課題管理表を整理するときは、次の流れで進めます。

1.前提情報を整理する

最初に、AIが状況を理解するための情報を準備します。

  • プロジェクトの目的
  • 現在の工程
  • 主要マイルストーン
  • 課題が発生している領域
  • 関係する部門や役割
  • 現在分かっている影響
  • すでに実施した対応
  • 未確認事項
  • 課題管理表の項目定義

入力する情報が少ないと、AIの出力は一般論になりやすくなります。

一方で、顧客名、個人名、契約金額、未公開情報などを入力する場合は、社内ルールと利用するAIサービスの規約を確認する必要があります。

2.課題内容を整理する

AIには、課題を次の項目に分けて出力させます。

  • 課題名
  • 課題内容
  • 原因候補
  • 影響範囲
  • 対応策候補
  • 確認事項
  • ToDo候補

ここで重要なのは、原因を事実として断定させないことです。

現場確認ができていない原因は、「原因」ではなく「原因候補」として扱います。

3.担当者・期限・完了条件を設定する

AIは担当者候補や期限案を出せますが、実際の担当者を決めることはできません。

担当者の役割、権限、稼働状況を確認し、PMまたは関係責任者が決定します。

ToDoには、少なくとも次の三つを設定します。

  • 誰が行うか
  • いつまでに行うか
  • 何をもって完了とするか

「関係者と調整する」「早めに確認する」といった表現では、完了判断ができません。

「顧客責任者に承認予定日を確認し、課題管理表へ回答日を記録する」のように具体化します。

4.優先度を見直す

AIは影響度と緊急度をもとに、優先度のたたき台を作れます。

ただし、優先度は数値だけで決まるものではありません。

PMは次の点を考慮します。

  • 重要マイルストーンへの影響
  • 顧客業務への影響
  • 品質やセキュリティへの影響
  • 契約上の責任
  • 後続作業の依存関係
  • 対応しなかった場合の影響拡大
  • 判断期限
  • 利用できる要員や予算

影響度が高くても、対応期限まで余裕がある場合があります。一方、影響度が中程度でも、今日中に判断しなければ後続作業が止まる場合は、緊急度が高くなります。

AIを使ったリスク管理の実践手順

リスク管理では、候補を出すだけでなく、監視と更新まで設計することが重要です。

1.リスクを「原因・事象・影響」で整理する

リスクは、単に「○○が心配」と書くのではなく、次の形にすると分かりやすくなります。

原因により、リスク事象が発生し、結果として影響が生じる可能性がある。

たとえば、次のように整理します。

レビュー担当者の負荷が高まることにより、レビュー完了が遅れ、設計工程の開始が遅延する可能性がある。

この形式にすると、予防策と監視指標を検討しやすくなります。

2.予防策と発生時対応策を分ける

予防策は、リスクの発生を防ぐ、または発生可能性を下げるための対応です。

発生時対応策は、リスクが現実になった場合に影響を抑えるための対応です。

たとえば、レビュー遅延リスクの場合は次のように分けます。

  • 予防策:レビュー担当者の負荷を毎週確認する
  • 予防策:レビュー対象を分割し、早期に確認を開始する
  • 発生時対応策:代替レビュー担当者をアサインする
  • 発生時対応策:設計開始範囲を分割する

AIに対応策を出させる場合も、この二つを分けて依頼します。

3.監視指標を設定する

リスク管理表は、登録しただけでは機能しません。

リスクが高まっているかを確認するための監視指標を設定します。

たとえば、次のような指標があります。

  • 要件変更件数
  • 未判断の変更要求件数
  • レビュー未回答件数
  • 期限超過日数
  • 重大不具合件数
  • 特定担当者への作業集中率
  • ベンダー納品予定との差異
  • 未承認成果物件数

AIには、リスク内容から監視指標の候補を出させることができます。

ただし、実際に取得できないデータを監視指標にしても運用できません。既存の管理表や会議で確認できる情報を優先します。

定例会や週次報告にもAIを活用する

AIの活用範囲は、管理表の作成だけではありません。

課題管理表、リスク管理表、ToDo一覧、前回議事録をまとめて確認させることで、定例会前の確認事項を整理できます。

AIには次のような項目を抽出させます。

  • 期限切れ課題
  • 長期間更新されていない課題
  • 優先度が高い課題
  • 前回から悪化したリスク
  • 判断待ち事項
  • 担当者が未設定のToDo
  • 会議で決めるべき事項
  • エスカレーション候補
  • 次回までに実施すべきToDo

週次報告では、課題やリスクの件数だけでなく、前週からの変化を示すことが重要です。

たとえば、次のように整理します。

  • 新規課題:3件
  • 完了課題:5件
  • 悪化した課題:2件
  • 優先度を上げた課題:1件
  • 新規リスク:2件
  • 顕在化したリスク:1件
  • 上位者への判断依頼:1件

AIを使えば、管理表の差分から報告文のたたき台を作れます。

ただし、報告文に記載する重要度、表現、エスカレーション要否はPMが確認します。

AI出力をPMがレビューするポイント

AIの出力は、そのまま管理表や報告書へ貼り付けるのではなく、必ずレビューします。

主な確認ポイントは次のとおりです。

分類が正しいか

  • 発生済みの問題が課題になっているか
  • 未発生の可能性がリスクになっているか
  • 実施する作業がToDoになっているか
  • 対応策を課題として登録していないか

事実と推測が分かれているか

AIは、不足情報をもっともらしく補うことがあります。

確認していない原因、期限、担当者、関係者の意図などが断定されていないか確認します。

不明な内容は、「確認事項」「原因候補」「仮説」として扱います。

影響度・緊急度・優先度が妥当か

AIが付けた評価が、プロジェクトの実態に合っているとは限りません。

顧客影響、契約条件、後続工程、品質基準、経営判断などを踏まえ、PMが見直します。

対応策が実行可能か

「関係者と調整する」「速やかに対応する」などの抽象的な対応策では、実行に移せません。

誰が、誰に、何を確認し、どの状態にするのかまで具体化します。

担当者・期限・完了条件が明確か

AIが担当者を推測していないか、期限が現実的か、完了条件が判断できるかを確認します。

機密情報が含まれていないか

AIへの入力情報と出力結果の両方について、不要な個人情報、顧客情報、契約情報、障害情報などが含まれていないか確認します。

AIに依頼するときのプロンプト例

課題管理表を整理するときは、次のように依頼できます。


以下のプロジェクト情報と課題一覧をもとに、課題管理表の内容を整理してください。

課題は、すでに発生している問題として整理してください。

各課題について、次の項目を出力してください。

  • 課題名
  • 課題内容
  • 原因候補
  • 影響範囲
  • 対応策候補
  • ToDo候補
  • 確認事項

不明な情報は推測で補わず、「確認事項」として記載してください。

担当者、期限、重要度、優先度については候補として提示し、確定情報として扱わないでください。


リスク候補を洗い出す場合は、次のように依頼します。


以下のプロジェクト情報をもとに、将来発生する可能性があるリスク候補を洗い出してください。

各リスクについて、次の項目を整理してください。

  • リスク名
  • リスク内容
  • 発生原因
  • 影響範囲
  • 発生可能性
  • 影響度
  • 予防策
  • 発生時対応策
  • 監視指標
  • 確認事項

すでに発生している問題はリスクではなく、課題として分けてください。

プロジェクト情報から判断できない内容は断定せず、確認事項として記載してください。


AIは管理業務を代替するのではなく、判断の準備を支援する

AIを使うと、課題やリスクの洗い出し、分類、文章整理、対応策候補の作成、期限切れ課題の抽出などを効率化できます。

一方で、次の作業はPMが担う必要があります。

  • 重要度と優先度の最終判断
  • 担当者と責任者の決定
  • 対応策を採用するかどうかの判断
  • リスクを受容するかどうかの判断
  • エスカレーション要否の判断
  • 顧客や関係者との合意形成
  • 管理表や報告書への最終反映

AIの役割は、PMに代わって意思決定することではありません。

情報を整理し、見落としを減らし、PMが判断しやすい状態を作ることです。

課題・リスク管理をすぐに実務へ取り入れたい方へ

AIを課題管理・リスク管理へ活用するには、プロンプトだけでなく、管理表の項目、分類基準、レビュー観点、定例会や週次報告へのつなげ方をセットで準備する必要があります。

「AI活用PM実践テンプレート集:課題・リスク管理編」では、本記事で紹介した内容をさらに具体化し、次の資料を収録しています。

  • 全84ページの解説PDF
  • 課題管理表
  • リスク管理表
  • 課題・リスク・ToDo分類表
  • 対応策検討シート
  • AI出力レビュー観点リスト
  • 課題整理、リスク洗い出し、週次報告作成などの実務用プロンプト

管理表の作成だけでなく、期限切れ・放置課題の抽出、定例会前の確認事項整理、エスカレーション判断、週次報告、AI出力レビューまで、一連の流れを実務目線で整理しています。

課題・リスク管理を一から設計する時間を減らし、AIを使いながら管理業務を標準化したい方に向けたテンプレート集です。

まとめ

AIを課題管理・リスク管理に活用すると、候補の洗い出し、分類、原因・影響の整理、対応策の作成、期限切れ課題の抽出などを効率化できます。

効果的に活用するポイントは、次のとおりです。

  • 課題・リスク・ToDoを分けて管理する
  • AIに前提条件と出力形式を明確に伝える
  • 不明な内容を推測で補わせない
  • 課題を具体的なToDoへ落とし込む
  • リスクには予防策、発生時対応策、監視指標を設定する
  • 定例会や週次報告にも管理表の情報を活用する
  • AI出力はPMが必ずレビューする
  • 最終判断と合意形成は人が行う

まずは、現在使用している課題管理表から、期限切れ、未更新、担当者未設定の項目をAIで抽出するところから始めると取り組みやすいでしょう。
